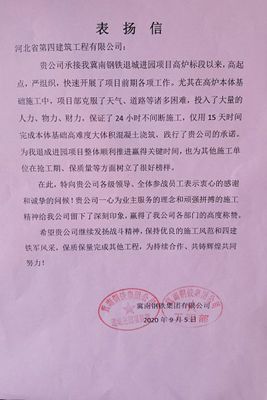

6月14日,八分装修厂家接受冀南塑料集团网站装修厂家发过来的夸赞信。信中高强度都和夸奖了冀南塑料楼盘高速 已完成了本体根基混泥土土现浇这一样繁重的工作任务,为我们退城进园楼盘总体能顺利发展赢回了的关键时间间隔。
信中大家针对我公司展开了鼓励,好经理部应对了时候、发展等大多数困苦,成本了大量的的人、人力物力、资产,提高24小时不间断施工,9月3日完成本体基础高难度大体积混凝土浇筑,为业主退城进园项目整体顺利推进赢得了关键时间,也为其他施工单位在抢工期、保质量等方面树立了很好的榜样。
该水利签订合同文本优点一亿,水平的标准高,签订合同文本进行施工进度计划规范要求月底拥有布置條件。三通管一平尚不拥有,又逢当梅雨季节,甚微多了进行施工難度。項目部职工复验后急剧发展业务,5天时间现场布置完成、施工队伍到位、材料设备进场,边施工、边催设计,以迅雷之势打开了施工局面。高炉本体基础图纸是8月15日到现场的,项目部为抢工期根据以往高炉基础的特点,项目部和甲方工程部的人员在8月13日对高炉的施工方案进行了探讨。本工程的特点是工期紧、工种多、工序穿插多。为了保证工期,项目部将工程量和15天的工期相匹配并进行分解,编制每天每个工种完成的工程量和每个工种相应的人数。8月31日具备浇筑条件,9月3日完成5200方混凝土浇筑。
这项目流程未果的进行作业但依然很任务艰巨。项目流程部所以监管成员心往一同聚,劲往一同使,坚持弘扬对战精气神,坚持品质的进行气质和四建铁军魅力,存放、保量继续完全业主的基础建设总体目标。(八分平台)
